dimanche 29 avril 2012

Fenêtres, bardage et couverture

La pose du bardage continue sur le côté Est et sur l'atelier :


Des fenêtres et les couvertines ont été également posées :

Fenêtre de la cuisine vue de l'intérieur :


Porte de l'atelier :


Fenêtres de la cuisine et de la chambre au-dessus de la cuisine, on peut aussi voir la couvertine :


Fenêtres coté ouest et couvertine :


Fenêtres allongées côté rue :


Couvertines sur le carport et l'auvent :



samedi 21 avril 2012

Bardage

En parallèle de la pose des fenêtres, la pose du bardage par CBE - M2C se poursuit sans problème et à un bon rythme.
La maison a désormais fière allure !



Les fenêtres, encore

Toutes les fenêtres ont désormais été livrées et devraient être posées sans trop tarder.
Toutefois, il y a eu des petites défauts à la fabrication (tâches de vernis...), et encore quelques rayures lors du transport.
L'architecte et le fournisseur de fenêtres ont vu ensemble comment remédier à cela.

La seule pièce qui manque est une porte extérieure dont notre fournisseur attend toujours la livraison par la menuiserie Bertin.

lundi 16 avril 2012

Les fenêtres

Les fenêtres du rez-de-chaussé ont été livrées aujourd'hui.
Aussi incroyable que cela puisse paraître (les côtes avaient été vérifiées 4 ou 5 fois par tous, architecte, menuisier et fournisseur de fenêtres), les fenêtres étaient trop grandes pour les ouvertures.
Pour les uns les côtes correspondaient à l'ouverture, pour les autres à la dimension de la fenêtre, sachant que le différentiel correspond à 1cm : le joint d'étanchéité, nécessaire tout particulièrement dans notre démarche d'accréditation BBC.

Le constat fait, comment gérer ?

Le poseur de fenêtres est obliger d'évaluer au cas par cas.

Il prend le parti de raboter jusqu'à 5mm sur chaque dormant (qui fait à peu près 4cm). Pour cela, il doit retirer les vis qui permettent de mettre en pression les montants du dormant collés sur la partie mobile de la fenêtre (voir photo). Ces vis ne sont pas des vis structurelles pour la fenêtre à proprement parler. Il rabote, puis remet les vis.



Assemblage collé du dormant visible sur la grande fenêtre
Sur la petite fenêtre, on voit une autre face, et la vis qu'il faut retirer et remettre pour raboter.


4cm de dormant

Il pose ensuite des languettes métalliques sur les montants latéraux, fixe  comme prévu deux bandes de joint expansible pour l'étanchéité à l'air, nécessaires pour notre maison BBC. Il pose la fenêtre, recouvre de scotch dédié pour faire l'étanchéité avec le pare-vapeur et termine par un joint siliconé.



Cet après-midi, il a pu ainsi poser 3 fenêtres : la fenêtre allongée du salon et les 2 fenêtres du bureau.


mercredi 11 avril 2012

Bardage

 - Mercredi 11 avril -


Aujourd'hui, suite de la pose du bardage (mais sans la pluie) : au-dessus de l'auvent. Cela va assez vite.



En fin de journée, la façade côté rue a bien avancé :




- Mardi 10 avril -


Après un mois de beau temps et de températures presque estivales, le temps est devenu frais et pluvieux. La pose du bardage en mélèze a donc commencé sous la pluie. En premier lieu, les lames ont été posées sur les lattis du carport et sous l'auvent. C'est l'entreprise M2C via CBE qui est à l'ouvrage.
Le bois doit avoir été séché jusqu'à 17-18% d'humidité pour être posé, sinon, il risque de se rétracter au cours du temps.



lundi 9 avril 2012

Pare-pluie suite

- Vendredi 5 avril -

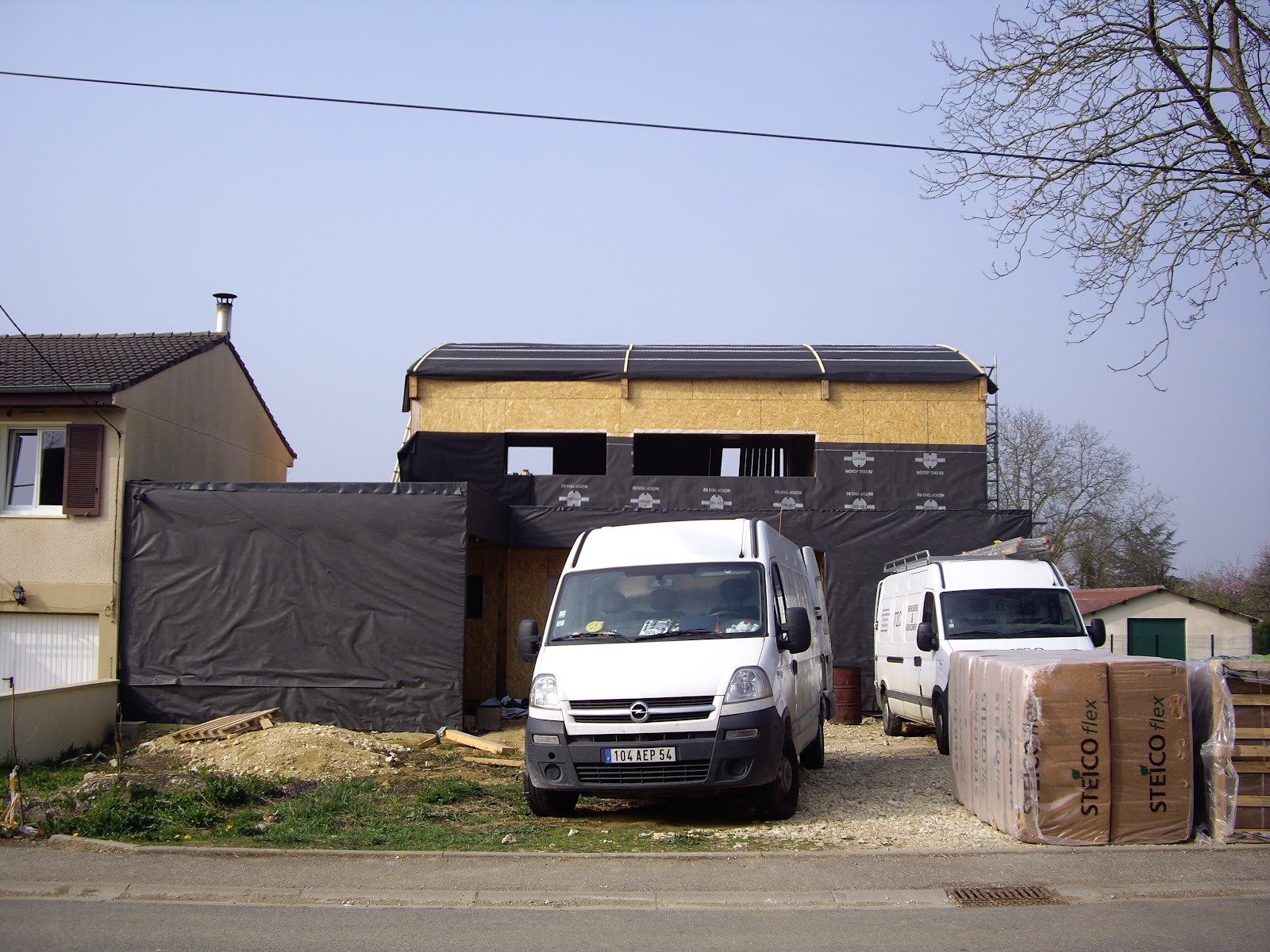

En fin de journée, la pose du pare-pluie a avancé (avec la pose des premiers lattis et de la grille d'aération anti-rongeurs).

La laine de bois a été posée dans les murs du haut.


samedi 7 avril 2012
